炎陵抽水蓄能电站上水库工程近尾声

  • 上一篇
  • 下一篇

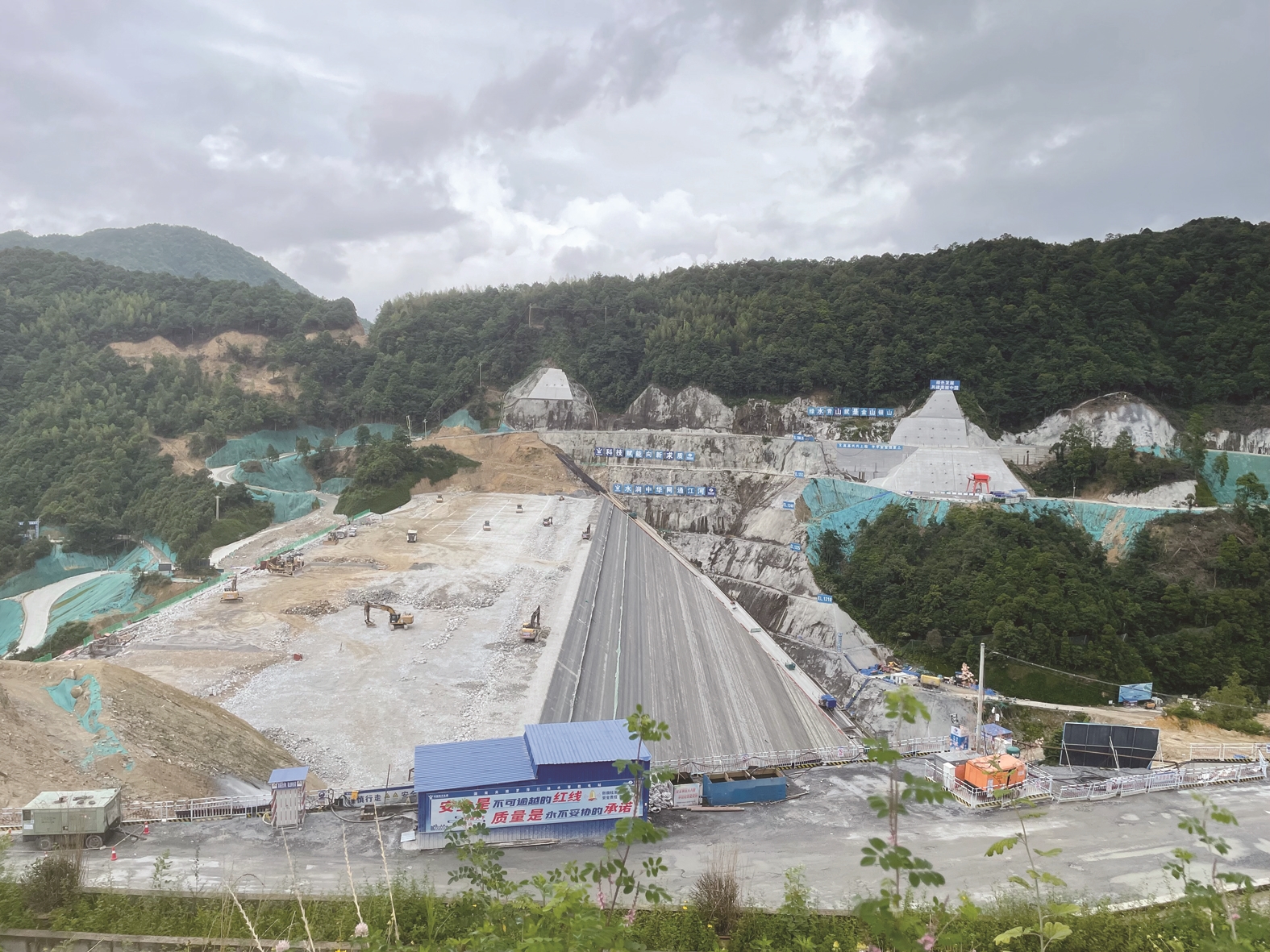

  • 上水库工程建设现场。黎世伟 摄

    株洲日报讯(全媒体记者/黎世伟 通讯员/刘会学 谭艳红) 7月2日,海拔1241米的炎陵县罗萍江抽水蓄能电站项目上水库大坝施工现场机器轰鸣,10余台挖掘机、压路机往来穿梭,石料被均匀填筑至坝面,经反复碾压后层层夯实。截至目前,大坝填筑工程量已完成80%,计划8月21日完工。

    在当地政府积极支持下,工程建设正安全、优质、高效推进。

    抽水蓄能上水库项目是2023年11月开工的,征迁范围广,共统筹永久、临时用地1000余亩,涉及农户20余户。为此,下村乡政府成立专项协调专班,全速攻坚实物调查、矛盾调解等关键环节。面对山地地界存疑、土地流转权属临时变动等棘手问题,乡村干部翻卷宗、进山场,实地复核每一处地块权属。为了不影响群众生产,乡村干部逐户夜访,讲透政策、听明诉求,以暖心沟通消解群众疑虑,使所涉征地、房屋很快全部签订了拆迁协议,整体交地进度比既定时间提前了近半年。

    项目部进场后,当地乡村干部主动靠前服务,协调临时住所、引导运输路线。见项目部临时用电难,清溪村支书专程跑到邻近的江西遂川县,与当地水电站协调用电。

    “平时,无论白天黑夜、刮风下雨,只要我们有需要,一个电话,当地干部总能及时赶到,快速协调,很让人感动。”项目部负责人感慨道,“这样的服务,确保我们能心无旁骛地推进建设。”

    开工至今,该项目未发生因外部协调不到位而导致的停工事件。
