【本网记者报道】近日,记者走入了市、县重点工程——煤电一体化项目建设工地。在施工现场记者看到一派繁忙的施工景象。施工队伍利用当前的有利天气,人力和机械齐上阵,科学组织,合理安排,着力加快工程进度。

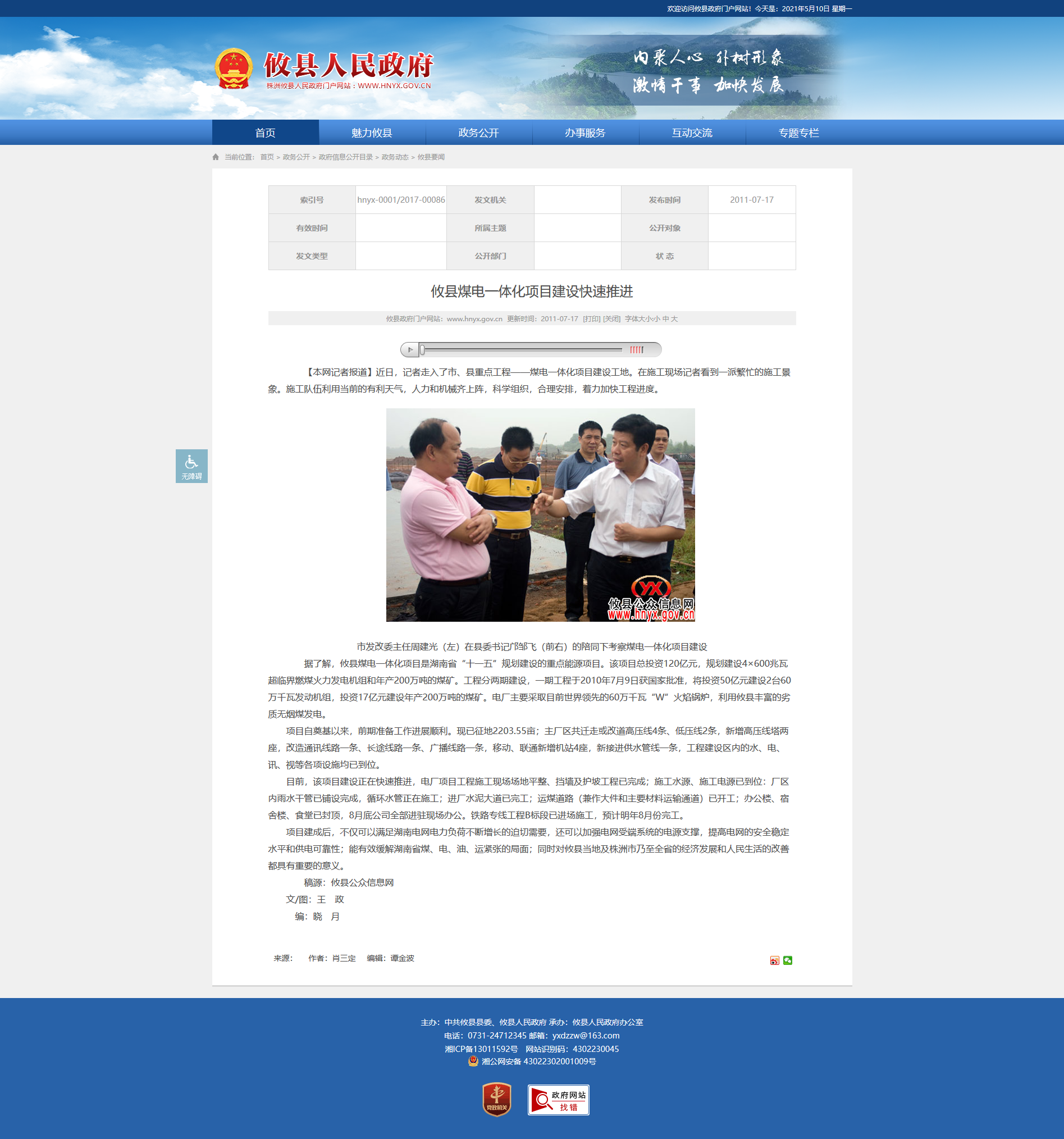

市发改委主任周建光(左)在县委书记邝邹飞(前右)的陪同下考察煤电一体化项目建设
据了解,攸县煤电一体化项目是湖南省“十一五”规划建设的重点能源项目。该项目总投资120亿元,规划建设4×600兆瓦超临界燃煤火力发电机组和年产200万吨的煤矿。工程分两期建设,一期工程于2010年7月9日获国家批准,将投资50亿元建设2台60万千瓦发动机组,投资17亿元建设年产200万吨的煤矿。电厂主要采取目前世界领先的60万千瓦“W”火焰锅炉,利用攸县丰富的劣质无烟煤发电。
项目自奠基以来,前期准备工作进展顺利。现已征地2203.55亩;主厂区共迁走或改道高压线4条、低压线2条,新增高压线塔两座,改造通讯线路一条、长途线路一条、广播线路一条,移动、联通新增机站4座,新接进供水管线一条,工程建设区内的水、电、讯、视等各项设施均已到位。
目前,该项目建设正在快速推进,电厂项目工程施工现场场地平整、挡墙及护坡工程已完成;施工水源、施工电源已到位:厂区内雨水干管已铺设完成,循环水管正在施工;进厂水泥大道已完工;运煤道路(兼作大件和主要材料运输通道)已开工;办公楼、宿舍楼、食堂已封顶,8月底公司全部进驻现场办公。铁路专线工程B标段已进场施工,预计明年8月份完工。
项目建成后,不仅可以满足湖南电网电力负荷不断增长的迫切需要,还可以加强电网受端系统的电源支撑,提高电网的安全稳定水平和供电可靠性;能有效缓解湖南省煤、电、油、运紧张的局面;同时对攸县当地及株洲市乃至全省的经济发展和人民生活的改善都具有重要的意义。
