【重点工程】攸县桐坝电站二期闸坝围堰工程今日成功围堰

时间:2010-09-13 00:00:00    来源: 攸县人民政府     来源截图

  9月13日上午,伴随着一阵“噼里啪啦”的鞭炮声,20多台运土车辆和铲土机械依次驶向鸭塘铺乡龙湖村大屋组洣河岸边,向河道内倾卸土方,这也标志着攸县桐坝电站二期闸坝正式成功围堰。

【重点工程】攸县桐坝电站二期闸坝围堰工程今日成功围堰

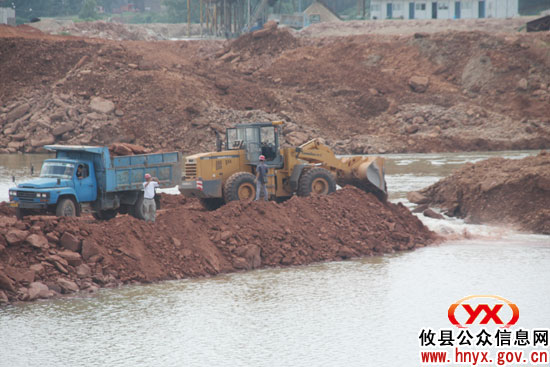

围堰现场



【重点工程】攸县桐坝电站二期闸坝围堰工程今日成功围堰

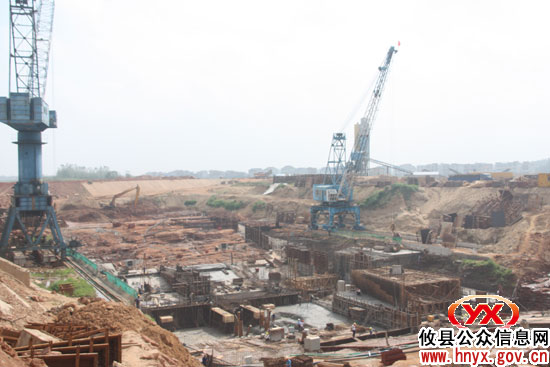

桐坝电站忙碌的施工景象

  桐坝电站二期闸坝围堰工程从8月28日开始,历经15天,至今天成功围堰,期间共运送土石方3万立方。

【重点工程】攸县桐坝电站二期闸坝围堰工程今日成功围堰

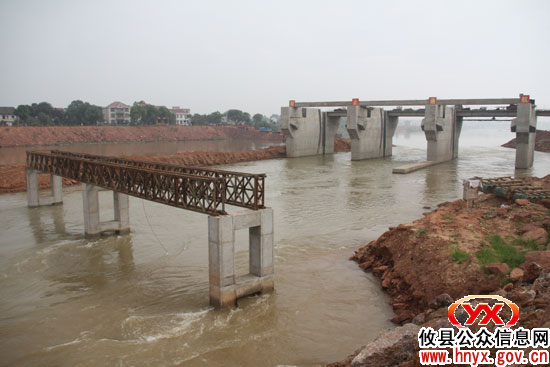

一期工程5个大坝闸墩

  据了解,桐坝水利综合枢纽工程是是市、县两级重点建设项目,一期工程于2009年10月正式下河围堰。目前已顺利完成了一期工程所有项目和厂房部分工程施工任务。包括左岸一期枯水围堰成功截流,5个大坝闸墩相继拔地而起,厂房全年围堰成功堵截,厂房基础开挖全面完成,部分桥坝合一预制桥梁吊装到位,一期枯水围堰全部拆除。

【重点工程】攸县桐坝电站二期闸坝围堰工程今日成功围堰

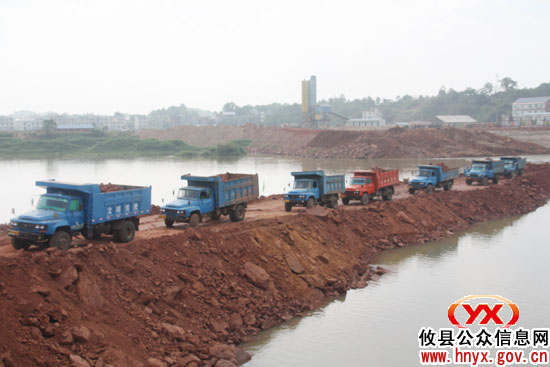

运土车辆和铲土机械一字排开

  今年8月28日,二期工程正式破土动工,其中350余米的围堰工程继续采取金包银的围堰方法,利用大坝下游疏浚上来的土石料作为围堰材料,中间掏槽并用填筑夯实的黏土黄泥做新墙,以防渗漏。这样既节省了施工成本,又能满足止水截流要求,还疏浚了下游河道。

 【重点工程】攸县桐坝电站二期闸坝围堰工程今日成功围堰
成功围堰

  随后,二期工程将展开大坝右岸基础开挖,接着进行6孔闸坝混凝土浇筑和升船机、接头坝等土建工程施工及桥坝合一的桥梁预制和吊装。

【重点工程】攸县桐坝电站二期闸坝围堰工程今日成功围堰
围堰成功

  据施工方泓泰公司负责人介绍,二期工程将于明年3月20日前完成大坝右岸六孔闸坝的土建工程,力争9月1日第一台发电机组并网发电。

  稿源:攸县公众信息网
  文/图:姚艳祥
   编:李友芳

×
