十大产业项目:桐坝水利综合枢纽工程进展顺利

时间:2009-12-21 00:00:00    来源: 攸县人民政府     来源截图

  编者按:2009年,我县要实施“十大重点工程”、建设“十大产业项目”、办理“十大民生实事”(简称为“三个十”),是县委、县政府向全县人民作出的庄严承诺。时近年末岁初,本站决定集中人力围绕“三个十”开展为期半个月的跟踪采写,并拟在“攸县动态”栏目里增设“十大重点工程”、“十大产业项目”、“十大民生实事”三个子栏目,并力求准确、客观、及时地讴歌其典型事例,介绍其进展情况。敬请网友们浏览和关注。

  十大产业项目之一的桐坝水利综合枢纽工程进展顺利,目前正处于对大坝左岸闸坝和发电厂房进行基础开挖,对武家场至大坝2.45公里防洪堤进行趾墙清基的阶段。
  工程2007年元月经省发改委批准立项,2008年10月通过初步设计评审,于2009年10月7日正式下河,10月20日成功完成一期围堰合龙。现在,工程正按照计划有序进行。
  总投资2.45亿元桐坝水利综合枢纽工程是市、县重点工程项目,是一座以发电为主,兼顾防洪、灌溉、航运、旅游和改善城区环境、提升城市品位等综合利用的水利水电枢纽工程。大坝设计为11孔钢质弧形门闸坝,每孔净宽14米,高8米。设计船只吨位为50吨级,年通航能力可为50万吨。预计2011年10份左右就可完成该项目的全部土建工程。


十大产业项目:桐坝水利综合枢纽工程进展顺利

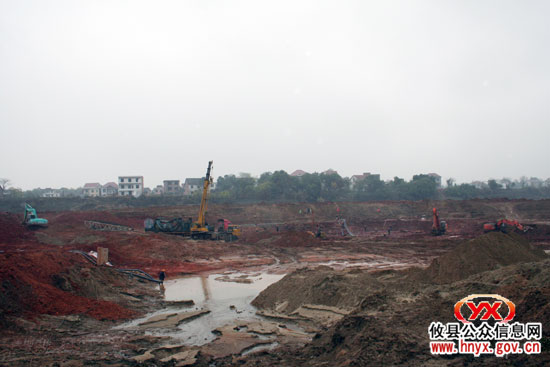

图为桐坝水电站的施工现场



  稿源:攸县公众信息网
   图:姚艳祥
  文/编:李友芳
