桐坝电站年底可完成厂房和孔闸坝基础开挖任务

时间:2009-11-08 00:00:00    来源: 攸县人民政府     来源截图

  经过艰苦努力和连续奋战,桐坝水利综合枢纽工程一期围堰施工,已成功合龙,比预期目标提前了5天完成。现在紧接着开始排水和主体工程基础施工。按照目前施工进度计划,预计今年12月底前,完成电站厂房及大坝左岸5孔闸坝的基础开挖任务。

桐坝电站年底可完成厂房和孔闸坝基础开挖任务

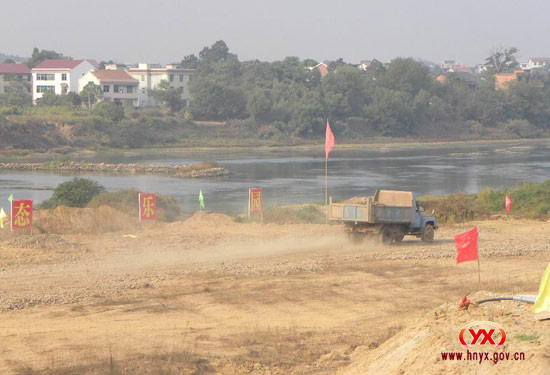

桐坝电站施工现场 (资料图)

  现在的大坝工地上,机声隆隆,车来人往,一派繁忙景象。每天出动施工机械18余辆,日进尺30余米,日填筑土石料1400余方。工程建设者和施工人员起早摸黑,加班加点,为提早完成围堰任务,争分夺秒抢时间,你追我赶抓进度。截至目前,共完成围堰长度460余米,填筑土石方2万余方。
  一期围堰工程之所以能够提前合龙,关键是施工单位采用了先进的施工技术和施工工艺。即采用“金包银”围堰方法,利用大坝下游疏浚上来的土石料作为围堰材料,中间掏槽并用填筑夯实的粘土黄泥做心墙,以防渗漏。这样,既节省了施工成本,又疏浚了下游河道,还提高了工作效率,一取多得。而且又能满足止水截留要求。承担桐坝水利综合枢纽工程施工任务的是广东水电二局。该局是一个大型现代建筑施工企业,具有水利水电工程、公路工程、机电安装工程等施工专业承包壹级资质。


  稿源:攸县公众信息网
   文:泓泰之声
   编:袁志荣
