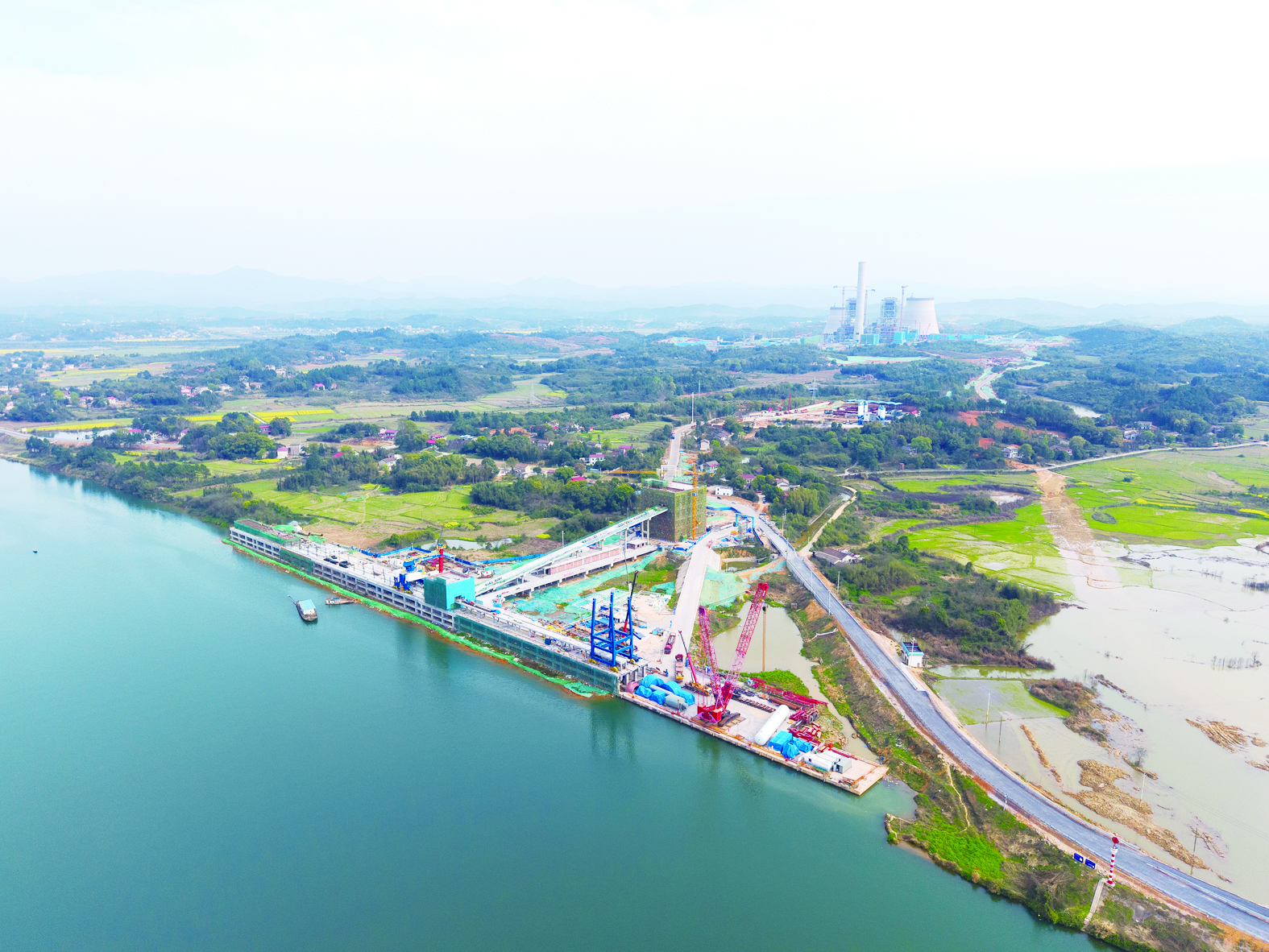

码头建设现场。通讯员/李琴露 供图
株洲日报讯(全媒体记者/廖明 通讯员/夏四亮 李琴露) 3月27日上午,渌口区淦田镇新坡里湘江右岸,大唐华银株洲2×100万千瓦扩能升级改造项目配套码头工程,正加速推进。
项目现场负责人谭志苏告诉记者,码头水工结构及配套设施已基本完工,目前正在进行相关设备的安装调试,预计6月底,码头将有一个泊位具备货物接卸能力。
大唐华银株洲2×100万千瓦扩能升级改造项目配套码头工程总投资4.36亿元,建设内容包括4个2000吨级泊位,共使用岸线450米。码头平台分别布置2台桥式抓斗卸船机、1台门座式多功能卸船机及1台螺旋卸煤机,年接卸能力达430万吨。
记者在现场看到,码头上的螺旋卸煤机已基本安装到位,1台桥式抓斗卸船机正在进行组装,一号转运站和二号转运站已完成主体建设,正在进行内部施工,从码头到后方煤场的3.9公里空中管带廊道,也正在架设之中。
谭志苏介绍,这些项目全部到位后,电煤经船运进入码头后,装卸转运各环节将在密闭环境下进行,从货船到后方煤场全程管带输送,实现“运煤不见煤”,最大程度降低对环境的影响。
码头虽未建成,但其水上货运的优势已经得到充分体现。
在4号泊位的位置,已存放有部分电厂建设所需的大型设施设备。从去年9月开始,电厂建设所需的大型设备、材料,就已通过水路运输,完美解决了超大件货物陆路运输难的问题。
项目建成后,经蒙华铁路运来的北方燃煤,可从湖北荆州或湖南岳阳下水装船,经洞庭湖、湘江航运至该配套码头,为大唐华银株洲2×100万千瓦煤电项目提供大量燃料。这种铁水联运的方式,既低碳环保,又能进一步降低物流成本,促进煤电项目高质量发展。
